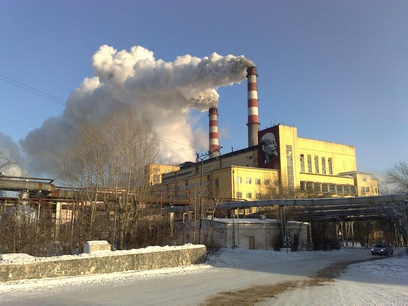

В ходе осмотра ТЭЦ-1 президент поговорил с работниками, выслушал объяснения руководства ТГК-14 о причинах аварий, проведенном ремонте и о планах по введению турбины № 7, которое обещалось в декабре, но было перенесено на май 2011 года.
- На сегодняшний день ситуация медленно, но стабилизируется. Абсолютно понятны причины – потому что последние тридцать лет не было никакого внимания, котельная была брошена. Первые деньги начали поступать только после аварий. Сейчас мы совместными усилиями пытались реанимировать эту котельную, она практически самая старая в Российской Федерации, самая изношенная. Требует колоссального вложения средств, - заявил Вячеслав Наговицын.
Ранее, сообщил президент, в 30-40 градусные холода ТЭЦ-1 работала на двух котлах, иногда подключая небольшой третий. Сейчас, по его словам, котлы на полной мощности выдают 160-170 тонн пара, хотя их нормативный объем – 220.
- В 2010 году мы правильно поступили. Там было порядка 500 миллионов рублей. Все деньги пошли на ремонт всех датчиков и ремонтной аппаратуры. То, что сегодня происходит, останавливаются котлы и прочее, но, к счастью, котлы не взрываются – это благодаря тому, что выполнены все предписания Ростехнадзора. Мы хотя бы имеем сегодня работающие котлы и ту систему автоматики, которая предупреждает об авариях на этих котлах, - сказал Вячеслав Наговицын.
Для решения текущих проблем президент подписал постановление о выделении 50-ти миллионов рублей, чтобы стабилизировать систему отопления и выйти из сложившейся на сегодня ситуации.
В настоящее время ТГК-14 работает над тем, чтобы поднять температуру теплоносителя.
- Необходим будет сброс электрической нагрузки. Также мы восстанавливаем вентилятор: восьмой котел работает на половине нагрузки. Сегодня к вечеру мы его восстановим, и будет дополнительно получено около девяносто тонн пара в час. Ведем переговоры с ЛВРЗ по снижению нагрузки на производственные нужды – порядка 20-ти тонн пара, - объяснил Константин Мошковский, координатор по управлению деятельности филиалов ОАО «ТГК-14» по Бурятии.
Он заявил, что по приказу гендиректора на ТЭЦ-1 будут переброшены аварийные бригады, которые будут «подтягивать котельные и минимизировать ремонтное время». Эти бригады в количестве 30-ти человек сейчас распределяются по котельному цеху.
- К сожалению, у нас не все так гладко, нам этот год необходимо пройти. Следующий год будет решающим - будут очень большие замены сделаны. Я думаю, что следующий год будет все-таки более позитивным, чем этот. Необходимо это пройти, прошу всех понять и поддержать нас, - сказал Константин Мошковский.
Что касается долгосрочных перспектив, по словам президента Бурятии, он на днях встретился с собственниками компании в Москве, где провел переговоры относительно ремонтной программы на 2011 год.
- Мы договорились, что 520 миллионов своих инвестиционных средств, то есть средств, которые должны были пойти на развитие этой котельной, собственник снимает и направляет на ремонт двух котлов: восьмой и седьмой. Полностью перебирает. Плюс шестой и седьмой котлы будут ремонтироваться за счет денег, которые выделяет в том числе и правительство республики, и заложенных в тарифах. Мы постараемся, чтобы основные котлы, самые мощные, были в первую очередь поставлены в работу, - сообщил Вячеслав Наговицын.
ТГК-14 представит инвестиционную программу, рассчитанную на пять лет. Правительство рассмотрит ее с привлечением городского совета, широкой общественности.
- Мы со следующего года будем запускать RAB-регулирование. Это когда компания в течение пяти лет вкладывает достаточно приличные средства. Не один миллиард рублей будет вложен в котельную, чтобы полностью ее модернизировать. Потом в течение 35-ти лет мы в тарифе будем равными долями рассчитываться за эту модернизацию. Это нормально, это не сделает резкого скачка по повышению тарифов. Рост тарифов будет примерно на том же уровне, что и сегодня, или незначительно повышаться, - сказал Вячеслав Наговицын.
Напомним, ранее было объявлено, что методика RAB-регулирования будет применяться в Бурятии для расчета тарифов на электроэнергию. Переход будет осуществлен не ранее 2012 года.
Вячеслав Наговицын отметил, что необходимо определить уровень тарифа и стабилизировать его на длительный период, «в противном случае мы погрузимся во тьму».
До этого времени президент республики говорил, что Бурятия еще не готова к переходу к такому виду расчетов.
- Бурятия не готова вынести этот удар, - заявил Вячеслав Наговицын. - Я убежден, что это приведет к резкому удорожанию стоимости электроэнергии в Бурятии, - сказал тогда президент. - Если будет хоть какая-то возможность не переходить на RAB-регулирование, мы это сделаем.
