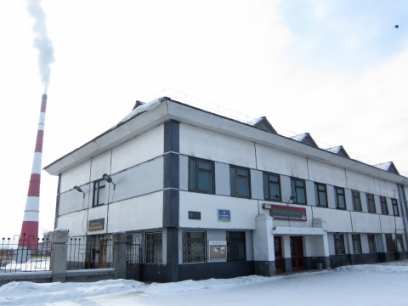

В Улан-Удэ намерены завершить строительство ТЭЦ-2, остановленное более двадцати лет назад, сообщил сегодня, 23-го декабря во время поездки на ТЭЦ-1 президент Бурятии.
- Строительство ТЭЦ-2, которая должна была взять мощности и нагрузку ТЭЦ-1 на себя, началось в 1983 году. Она должна была производить 84 мВт электроэнергии и 1850 гигакалорий тепла. Но фактически станция была заморожена: начато строительство, построена вся инфраструктура, в том числе железная дорога, склад для угля. Но станция не была достроена, - отметил Вячеслав Наговицын.
Фактически сейчас ТЭЦ-2 работает не на полную мощность. Между тем ТЭЦ-1 практически полностью исчерпала свой резерв. Даже при условии надёжной работы оборудования ничто не может гарантировать бесперебойную работу станции. Причина – высокий процент износа оборудования на ТЭЦ-1.
Поэтому власти Бурятии неоднократно заявляли о необходимости окончания строительства ТЭЦ-2. В этом случае надёжность теплоснабжения города увеличится в разы. Соответствующее предложение было направлено в правительство России. Как сообщил сегодня президент республики, оно «было услышано на самом высоком уровне».
Вопрос строительства второй очереди ТЭЦ-2 обсуждался Вячеславом Наговицыным на встрече в Москве с председателем совета директоров группы компаний «ЕСН» Григорием Берёзкиным – собственником ОАО «ТГК-14» и министром энергетики Сергеем Шматко.
- В министерстве энергетики мы получили одобрение на то, чтобы начать работы, связанные со строительством ТЭЦ-2. Я переговорил с собственниками ТГК-14 и получил полную поддержку. Также я обратился с письмом к премьер-министру России с тем, чтобы включить эти работы в федеральные целевые программы по модернизации, - сообщил Вячеслав Наговицын.
Уже в ближайшее время в правительстве Бурятии будет создана рабочая группа, которая займётся вопросами строительства и приступит к изучению необходимых издержек. По предварительным расчётам, проект оценивается в 30 миллиардов рублей. Половина суммы составляет сама станция, ещё 15 миллиардов планируется потратить на разводящие сети.
- Я думаю, что станция будет строиться этапами, - отметил Вячеслав Наговицын.
Чуть позже на пресс-конференции он сообщил, что строительство будет вестись на основе частно-государственного партнёрства. ОАО «ТГК-14» для модернизации самой станции намерена взять кредит у «Внешэкономбанка» сроком на 17 лет. В свою очередь, власти Улан-Удэ и республики выделят средства на тепловые сети.
- Это не значит, что с завтрашнего дня мы начнём укладывать новые кирпичи и так далее, но это говорит о том, что с 2012 года мы начнём заниматься проектными работами и решать вопросы финансирования, - подчеркнул Вячеслав Наговицын.
Между тем в преддверие начала строительства второй очереди ТЭЦ-2 на ТЭЦ-1 сегодня был запущен котёл № 5. Котёл был введён в строй ещё в 2001 году, но заморожен из-за нехватки финансирования на несколько лет. Сегодня его запуск энергетики оценивают это событие как «настоящий праздник». Работа котла позволит обеспечить резерв мощности для нескольких других котлов.
- Мы постоянно испытываем недостаток резервной мощности и проблемы с теплоснабжением. Данный котёл должен решить сегодняшние проблемы с теплоснабжением, - сообщил генеральный директор ТГК-14 Сергей Васильчук.
- Это обнадёживает нас, что ТЭЦ-1 будет работать более устойчиво. Аварии происходили из-за того, что мощности станции не были достаточны. Происходил сбой одного котла, и тут же жители чувствовали, как в квартирах у нас падала температура. Фактически без этого котла станция не выдавала необходимой мощности. Станция должна была работать всеми котлами, на полную мощность, чтобы «прогреть» город, - подчеркнул президент.
Запуск пятого котла являлся также для ТГК-14 одним из условий получения паспорта готовности станции к отопительному сезону. Напомним, улан-удэнская ТЭЦ-1 единственной в стране осталась без этого документа. Критика по этому поводу высказывалась неоднократно, в том числе и членами правительства России. Так, в конце ноября премьер-министр Владимир Путин потребовал минэнерго «разобраться с собственниками ТГК-14».
Осенью сообщалось, что ТЭЦ-1 должна получить паспорт готовности 15-го ноября. Позже были озвучены новые сроки – до конца года. 26-го декабря Сергей Васильчук вылетит в Москву, где планирует получить документ.
- Мы дали обещание и министерству энергетики, и центральной комиссии, что мы запустим пятый и седьмой котёл. Пятый уже в работе, надеюсь, по седьмому котлу у меня будут основания говорить министру, членам комиссии о том, что поручение правительства и министерства мы выполнили, - отметил он.
Второе условие получение паспорта готовности – седьмой котёл – энергетики обещают запустить 27-го декабря.
- По нашим расчётам, до Нового года он должен быть уже в параллели. Тогда ситуация уже будет «жёстко» стабильна в отношении теплоснабжения, - подчеркнул Сергей Васильчук.
Надежду на то, что после ввода двух котлов стабилизируется работа станции, высказал и президент Бурятии. В свою очередь, вторая очередь ТЭЦ-2 должна стать окончательной страховкой от аварий.
- У нас есть будущее, и мы полностью обеспечим себя в случае реализации этого проекта гарантированным теплом всего нашего города, - подчеркнул Вячеслав Наговицын.
